H15.7 1本の電話からこのプロジェクトが始まりました。
施主は東京在住の方で名古屋にお持ちの土地に1DKマンションを計画中だとのこと。
以後打ち合わせを重ねた結果以下のような特徴をもった個性的なマンションのプロジェクトを開始しました。
@ ペットとともに生活する(ペット対応ではなくペット共生)(犬限定)マンション
A 名古屋には無い東京の風を感じるマンション
B 広い情報コミニケーションスペース
C 個性的な外観、インテリア、小物

H15.8.2に第1回目の企画を提出しその後何回かの直しを得てプランを固め11.24に設計契約をしました。

H15.11.27−28 地質調査(ボーリング)
    12.22    「名古屋市中高層建築物の建築にかかる紛争の予防及び調整等に関する条例」
             による近隣に対する説明看板設置
             同時に近隣説明開始

H16.2. 2  確認申請提出
    2.18  確認申請許可

H16.4.1   建築会社6社に見積もり発注をしました。
H16.4.19  見積もりが出てきました。一番高いところと一番安いところではなんと1,500万もの差が出ました。
          これから見積もり金額の調整と業者選定にはいります。
H16.5.12  建築会社が確定しました。 名古屋に本社を持つ株式会社 加納工務店です。
H16.5.29  地鎮祭です。当日施主と建築会社との契約です。

H16.6.11   現場の囲いも出来上がり工事開始です。
      この時期雨が多く現場もたいへんです。
H16.6.22   季節はずれの台風も過ぎ本格的に工事始まりです。
この日は杭を打つ前に試験堀をし支持層の確認です。
H16.7.6  杭が打ち終わり地表では何もないように見えます。
でも地面の下には何本もの杭が打ち込んであります。

H16.7.13 基礎を作るための掘り方をはじめる前に隣地保護のため
地下にコンクリートの壁を作ります。
穴を掘ったら隣の建物が傾いてはたいへんですから。

H16.7.27 基礎の配筋検査です。図面どおり配筋されているかのチェックです。
H16.7.29 基礎のコンクリート打ちです。
        慎重にコンクリートを型枠の中に流し込んでいきます。

H16.8.3 埋め戻しです。基礎の部分を土で埋めます。
H16.8.17 1階の型枠が起きてきました。いよいよ地上部分の施工です。
H16.8.24 だいぶできてきました。

H16.8.28 1階の配筋検査です。この日東京から施主もこられました。
H16.8.31 1階のコンクリート打ちです。外側は打ち放し仕上げですので慎重に。
       打ち上がりです。この後左官屋さんがスラブにコテをあてていきます。

H16.9.7 2階の建てこみですが,この日台風18号の接近のため台風養生をしています。
H16.9.14 2階の配筋検査です。ここまで順調です。

H16.9.28 3階のスラブができました。この日は施主もお見えになりました。
H16.10.4 3階の配筋検査です。
H16.10.12 3階のコンクリートも打ち終わり4階の型枠建て込みです。

H16.10.16 1階ホール周りです。
       1階エレベーター周りです。
       2階部屋から南側を見ています。

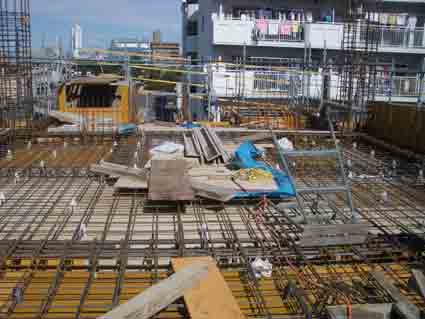

H16.10.21 4階の配筋検査です。何も問題無しです。
        台風が通り過ぎた後でしたのでシートがまだ養生したままで外観が見えます。

H16.11.2 西から見た外観です。まだ最上階の5階にコンクリートが打たれていません。もう少し高くなります。
       部屋の水周りの配管敷設状況です。ユニットバス、洗面、トイレ。バリアフリーのため床を落としています。
       サッシの取り付けです。ステンカラーです。
       1階の給湯器です。FF式ですので煙突が延びています。

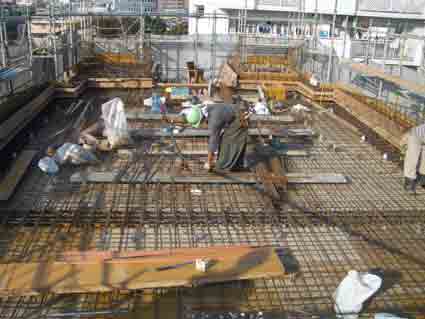

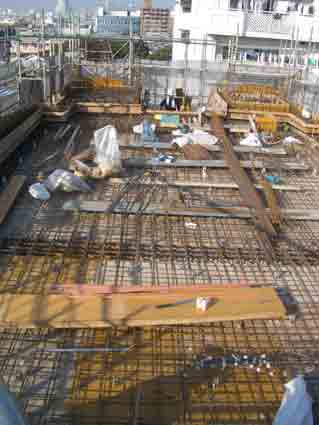

H16.11.9 5階の配筋検査です。いよいよ最上階です。
      ここまであがると景色もいいですね。
各戸耐火間仕切り施工です。
外壁に面する部分の断熱工事です。

H16.11.20 ユニットバスも納まりました。内部の軽量間仕切りも進んでいます。
       この日はお施主もお見えになりました
H16.12.1 エレベーター工事が始まりました。

H16.12.7 内部の木枠が入りました。
外壁はコンクリートの打ち放しです。屋上へのタラップが見えます。
エレベーターの扉もつきました。

H16.12.14 床のセルフレベリング終了です。−床が水平に出来上がっています。
       屋上防水前です。 南側ウイングの頭が少し見えています。
H16.12.21 北側打ち放しの外壁にポイントタイルが施工されました。
        屋外階段のアルミ鋳物の手摺がつきました。

H16.12.27 1階ホール周りの仕上げ工事です。
H17.1.5 足場が外れ南側の外観が出てきました。
H17.1.15 北側の外観です。

H17.1.21 エントランス扉です。ガラスの模様がはいっています。
      北の外観見上げです。全体的にクラシックモダンに仕上げています。
H17.1.25 外部の床仕上げです。テラコッタタイルとレンガで仕上げています。
       この日建築とエレベータの完了検査がありました。もちろん合格です。

H17.1.29 施主と設計事務所の完成検査です。ゆっくり時間をかけて細かいところまで検査します。
      ホールに設置してあるペット足洗い場です。このマンションはペット(犬)との共生マンションです。

これで現場進行写真は終わりです。いよいよ近日中にWORKSにプロカメラマンによる完成写真が乗ります。
長い間ありがとうございました。
